ここでは工事の内容と進捗状況を説明するページです
工事場所 刈谷市 野田町地内
工事期間 10月中旬~

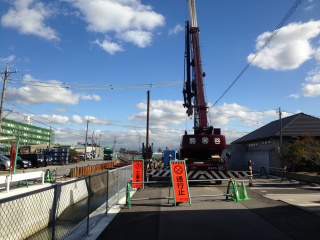

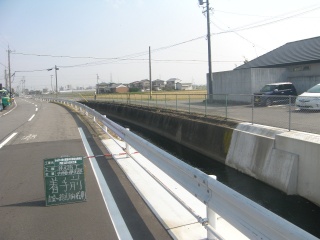

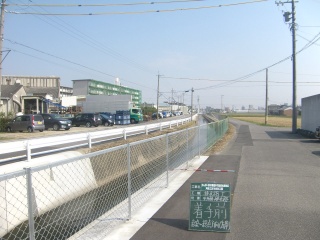

着手前2015年10月21日
|
|
矢板を圧入しています。
|
|

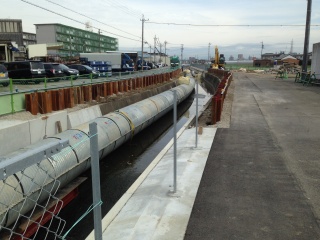

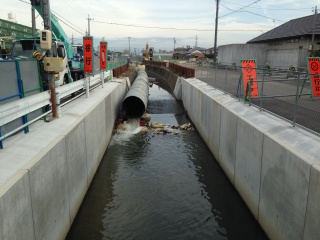

2015年11月17日
仮排水路の設置が終わりました。
2015年12月3日

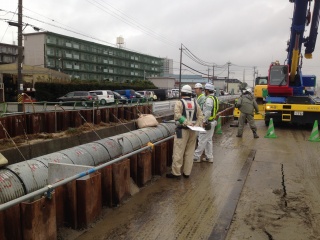

安全協力会の皆様と合同パトロールを行いました。

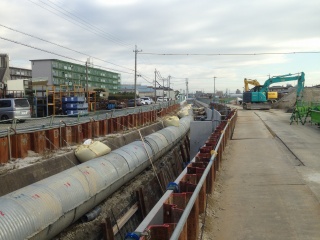

2015年12月5日
L型水路の設置が進んでいます。

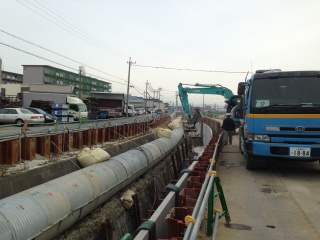

2015年12月10日
コンクリートの打設作業を行っています。

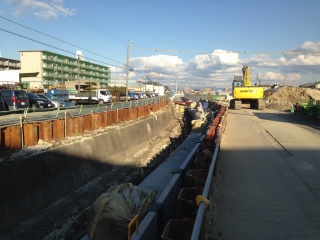

2015年12月17日
仮排水を左岸に移し、右岸の工事が始まります。

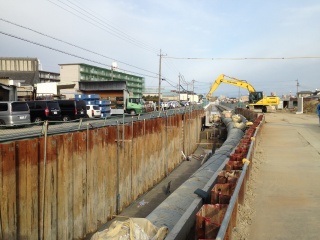

2016年1月12日
年末年始が終わり工事が進んでいます。
2016年1月20日

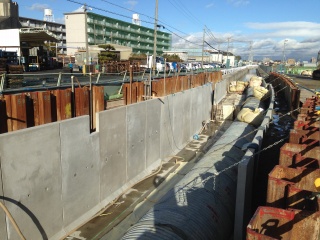

本日雪のため休工です。水路の形が見えてきました。
2016年2月4日

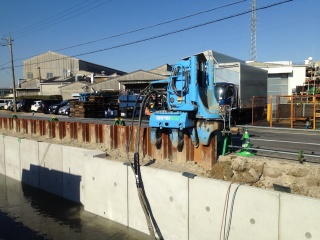

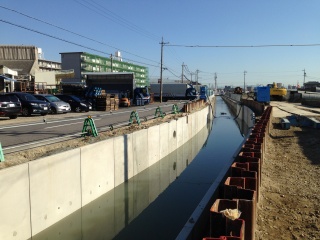

矢板を撤去しています。
2016年2月27日

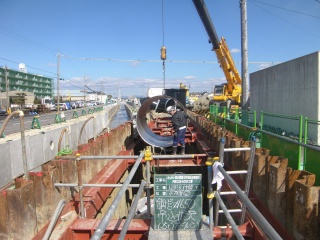

鋼管の敷設をしています。

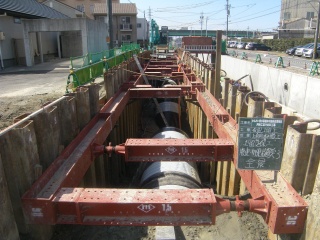

2016年3月11日

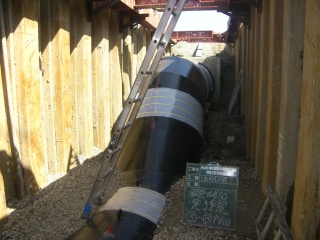

鋼管の敷設が完了しています。

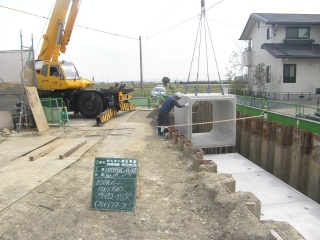

2016年3月29日
ボックスカルバートを敷設しています。

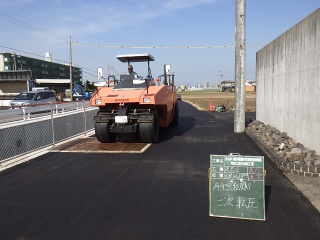

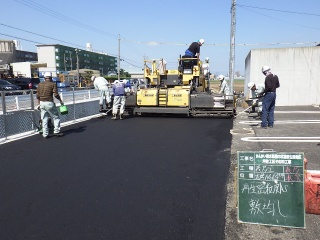

2016年5月13日
舗装復旧を行い工事がほとんど終わりました。

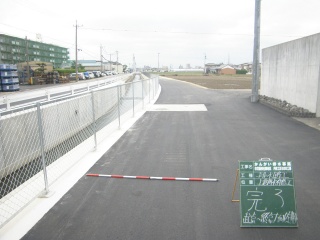

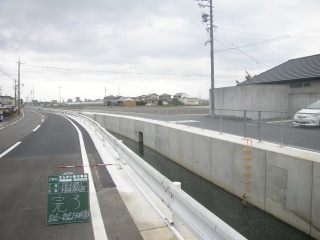

完了全景 2016年5月16日
|
|
かんがい排水路の工事は以前にも担当したことがありましたが、今回は上倉用水の鋼管敷設やボックスカルバートなど排水路以外の工種が多く、工期内に終えれるように工程管理に気をつけ施工を行いました。近隣住民の皆様のご協力もあり、工期内に工事を終えることができました。ありがとうございました。(現場代理人 藤根)
