ここでは工事の内容と進捗状況を説明するページです
工事場所 知立市弘法町 二級河川猿渡川

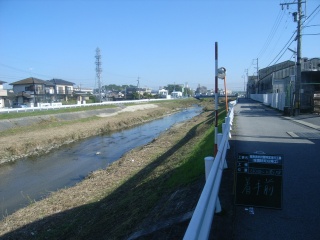

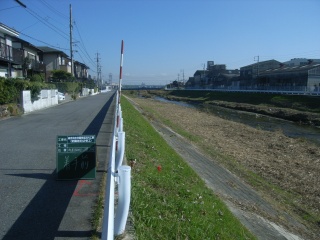

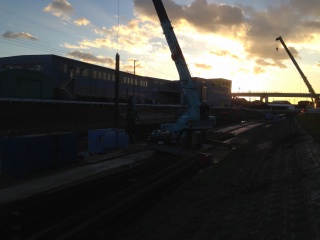

着手前 2014年11月21日
|
|
2014年12月17日
河川内の仮締め切りを行うため、矢板を圧入しています。

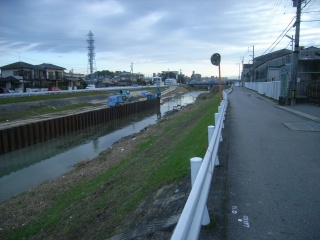

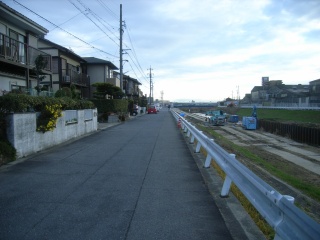

2014年12月25日
|
|
順調に矢板が圧入されていきます。来年も無事故・無災害で安心なものづくりに邁進いたします。
猿渡川はこんな工事です。

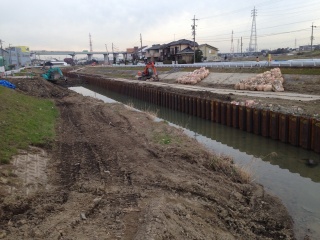

2015年1月14日
重機による掘削工事が始まっています。

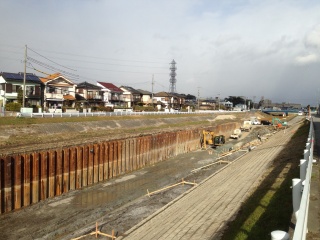

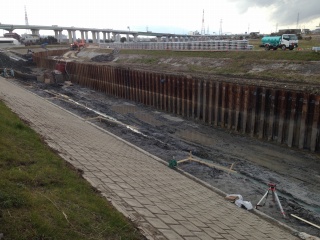

2015年2月9日
|
|
掘削が進み、河川の護岸工事が始まっています。

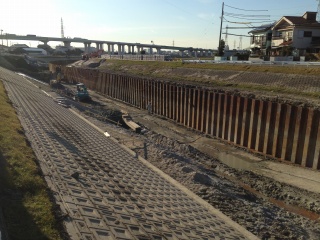

2015年2月16日
左岸 上流→下流
護岸工事が進んでいます。

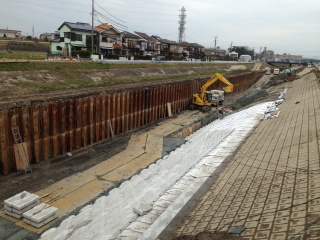

2015年2月23日
左岸 下流→上流
順調に護岸工事が進んでいます。

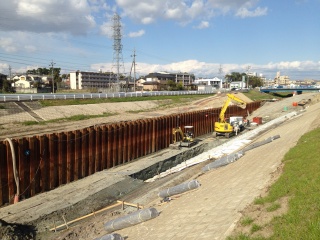

2015年3月24日
左岸 下流→上流
護岸の形がはっきりしてきました。

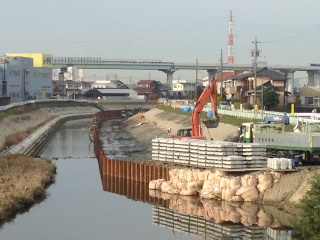

2015年12月10日
弘法橋→下流
右岸の護岸工事が進んでいます。

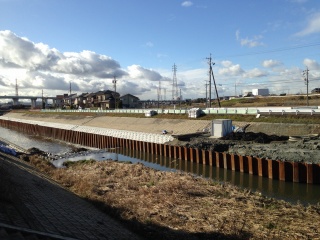

2016年1月20日
|
|
本日雪のため休工です。

2016年2月4日
弘法橋→下流
仮締め切りの矢板を撤去しています。

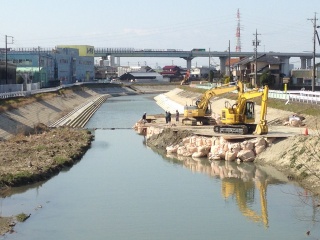

2016年2月24日
弘法橋→下流
矢板の引抜きが完了しています。

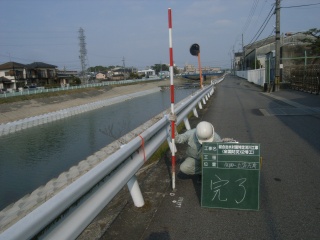

2016年3月5日
|
|
工事は完了しました。近隣住民の皆様のご協力ありがとうございました。
