ここでは工事の内容と進捗状況を説明するページです
工事場所 刈谷市小垣江町地内
工事期間 ~3月下旬まで
現場代理人より: 今回の工事は、知立市と高浜市の間に位置する地域の主要な道路を拡幅するものです。工事中は交通規制や保安設備に細心の注意を払い、安全第一で施工を行いました。何回かの規制替えを経て、工期内に4車線化を行うことができました。地域住民の皆様、ドライバーの皆様のご協力に大変感謝しております。ありがとうございました。

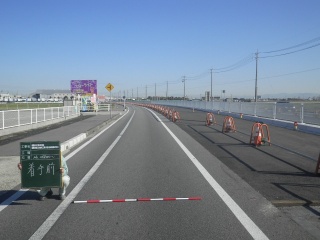

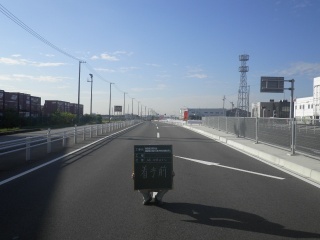

着手前 2014年11月22日
|
|

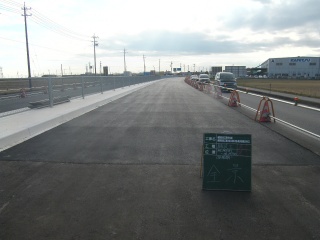

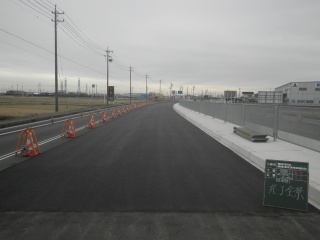

2014年12月23日
拡幅部の舗設を行いました。
|
|
2015年1月7日

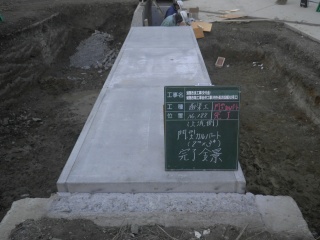

門型カルバート設置完了
2015年1月21日

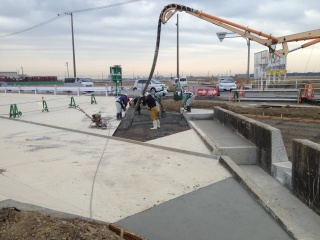

生コン打設

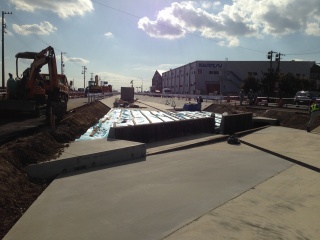

2015年1月24日
コンクリートの養生中
2015年2月4日

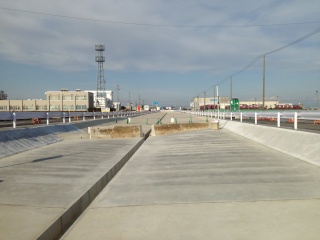

コンクリート打設が完了しました。
2015年2月14日

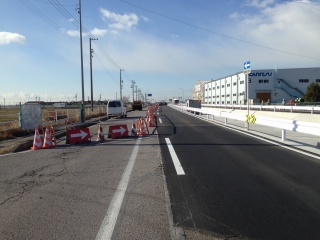

道路工事が進み、車線規制が切り替わっています。
2015年2月15日

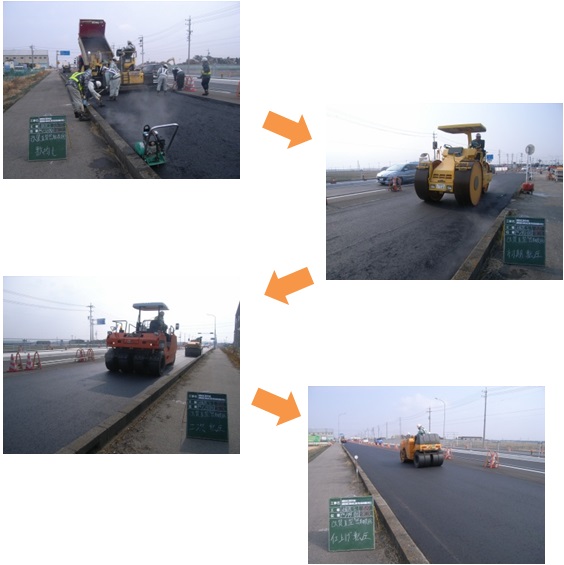

アスファルトの舗設を行いました。
敷き均し→一次転圧→二次転圧→仕上げ転圧
2015年2月25日

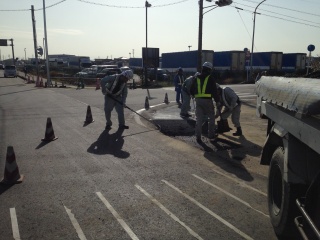

交差点部分の舗装を行っています。

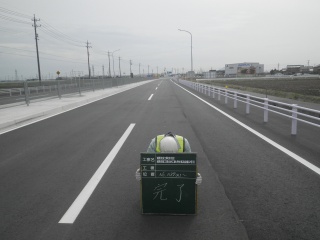

3月20日 3車線化も終わり、工事完了となります。

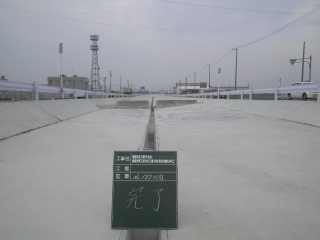

中央部 完了全景

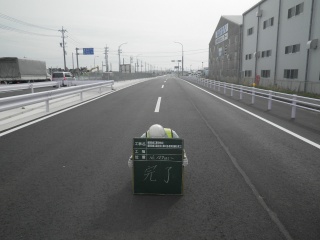

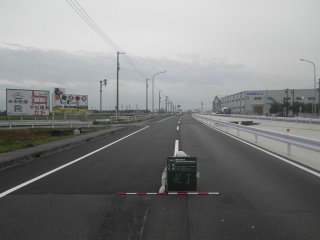

高浜方面 下り 完了全景

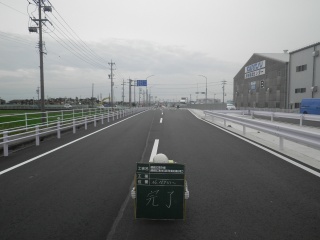

知立方面 上り 完了全景
